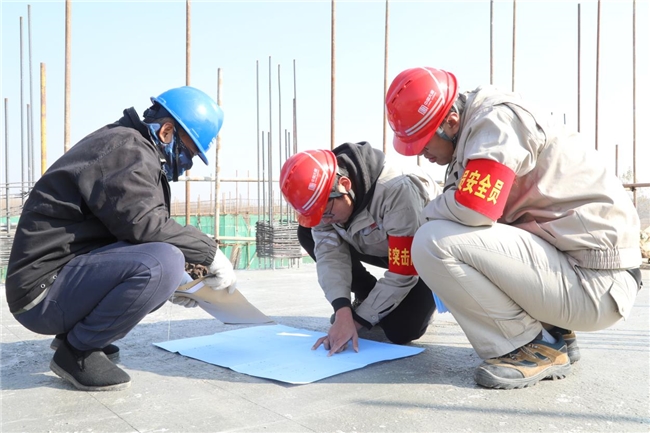

中国大唐集团有限公司辽宁分公司新能源事业部紧紧把握与辽宁省深化央地合作契机,充分利用铁岭市得天独厚的风能资源,投资35.47亿元建设辽宁省重点能源项目—大唐铁岭500兆瓦风电工程。工程包括开原庆云堡200兆瓦风电项目、昌图金山二期150兆瓦风电项目、昌图宋家街150兆瓦风电项目。进入11月份,大唐辽宁新能源事业部抢抓施工“黄金期”,集思广益谋思路、想法子,着力解决工程建设“堵点”“卡点”难题,奋力打造工程建设“百日攻坚”制胜高地。

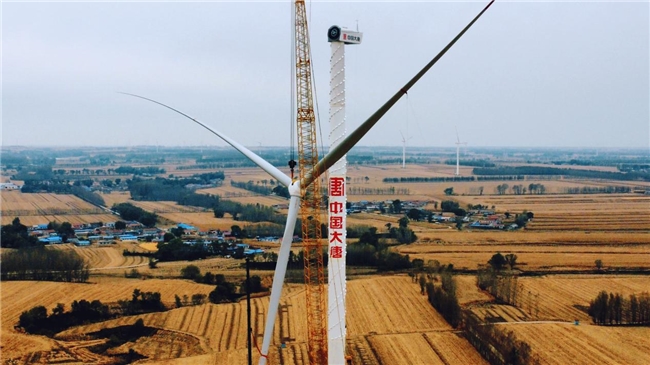

“开始吊装”。眼看风速逐渐降低,在风机塔筒静止稳固三天、系统分析观测风功率预测后,昌图金山二期项目经理闪建国一声令下,长度近百米的三块风机叶片与重达41吨的风机轮毂精确安装,在1000吨履带式起重机驱动作用下缓缓上升,于140米的高空中与风机机舱精准对接。在东北区域气温骤降、寒气逼人的山峦间,施工建设攻坚战如火如荼。
“太好了!这次吊装工作圆满成功。”闪建国死死地盯着百米高空中的设备连接状况,双拳紧握全神贯注,激动且兴奋地与项目安全专责揣洪宇交谈着项目进度。“目前,已完成第9台风机吊装,争取大风来临前,再弄上几台,离年底投产并网目标‘又近了’一步”。
揣洪宇介绍,“不仅是风机吊装极具挑战,桨叶运输的难度也非常高。风机桨叶长达94.5米,从黑龙江大庆制造后发货运输,长途跋涉跨越东北三省地区,全程1000余公里,运输过程需耗时近1个月。金山二期项目计划组装30台风机,共需桨叶90只,部件运输供应的难度可想而知,而这只是其中的一个环节。”
“为了抢抓工期进度,国庆期间项目人员全体在岗,有的人自项目开工就主动请缨、放弃休息,一直坚守在项目阵地。”闪建国说,开工建设以来,昌图金山二期150MW风电项目积极应对暴雨汛情、环境恶劣、风向风力变化、资源调配不及时等多重挑战,采取日调度和实施跟踪方式,组织参建单位围绕升压站、集电线路、风机点位3个作业面同步施工,紧盯项目三级网络计划,稳步推进工期节点。目前,金山二期项目升压站扩建改造完毕,主变、SVG等电气设备调试安装到位,完成桩基础施工30台基,风机基础施工30基,风机吊装完成9台,集电线路施工318基,铁塔地面组装132基,铁塔组立76基,正全力冲刺年底投产总目标。

镜头转至庆云堡200MW风电项目,大型工程车辆往来穿梭,机械设备轰鸣作响,建设人员紧张忙碌......现场建设正酣,施工人员抓紧基坑挖掘,标准化实施风机浇筑,充分展现了一幅分秒必争、加快推进的生动景象。
庆云堡项目经理侯英俊介绍。“我们将坚决贯彻‘四优’工程建设标准,保质量、保工期,紧盯关键时间节点,细化工作举措,强化安全责任落实,全力以赴推进智能化、数字化、科技化无人值守场站建设。当前已建设完成道路51.1公里、风机桩基础29基、风机承台浇筑32基、集电线路基础116基,百余人同时施工作业,营造了浓厚的‘百日攻坚 ’行动氛围。”

在宋佳街150MW风电项目现场,施工现场道路泥泞不堪,车辆通行、人员行走举步维艰,所有施工人员作业都穿着厚重的棉大衣,用来防寒保暖。就在几日之前,昌图三江口镇突如其来了一场雨夹雪天气,一度将气温拉低至0℃左右,项目人员坚守工作岗位,不畏严寒,有条不紊、紧张有序地推进各项建设工作。
截至目前,宋家街项目累计完成风机灌注桩施工完成100%,风机基础浇筑完成90%,集电线路基础浇筑完成85%,升压站变电设备基础施工完成100%,主变压器、SVG预制舱到场并上台落位。“为保障项目早落地、早投产、早见效,我们扎实做好全要素推进,按照不超工期、零质量事故等‘两不超、三个零’要求,倒排工期,倒逼节点,多个作业面同时施工。目前,升压站已实现了‘五通一平’,我们将铆足干劲、快马加鞭,预计今年底,全面实现带电投产条件。”宋佳街项目副经理李宏辉说。
据悉,大唐铁岭500兆瓦风电工程3个项目全容量投产后,预计每年可为电网提供16亿千瓦时绿电,实现年产值近5亿元,减少二氧化碳排放约137万吨,将助力提升辽宁地区能源供给保障能力,有利于节能减排,实现经济发展和环境保护双促共赢、共促提升,对优化辽宁省能源结构绿色低碳转型,实现国家“碳达峰”“碳中和”战略部署具有重要意义。
一个个建设中的缩影小事、一件件工作中的片段故事,深刻体现了风电工作者吃苦耐劳、敢为人先的拼搏精神,体现了工程建设人心往一处想、劲往一处使的团结信心,体现了辽宁大唐人奋勇拼搏、接续奋斗,发扬“昌图项目部”精神的永恒动力。下一步,大唐辽宁分公司新能源事业部将上下齐心、众志成城,积极应对并克服多重叠加不利条件,全力推进项目建设蹄疾步稳、务期必成。
作者:党建工作部(工会办公室) 赵有朋
